從眾多防水維修案例中,了解到,很多地下室滲漏部位都發生在細部構造防水做得不到位。那么應該意識到新建工程的地下室防水施工中,需要特別注意保證防水施工高質量完成。

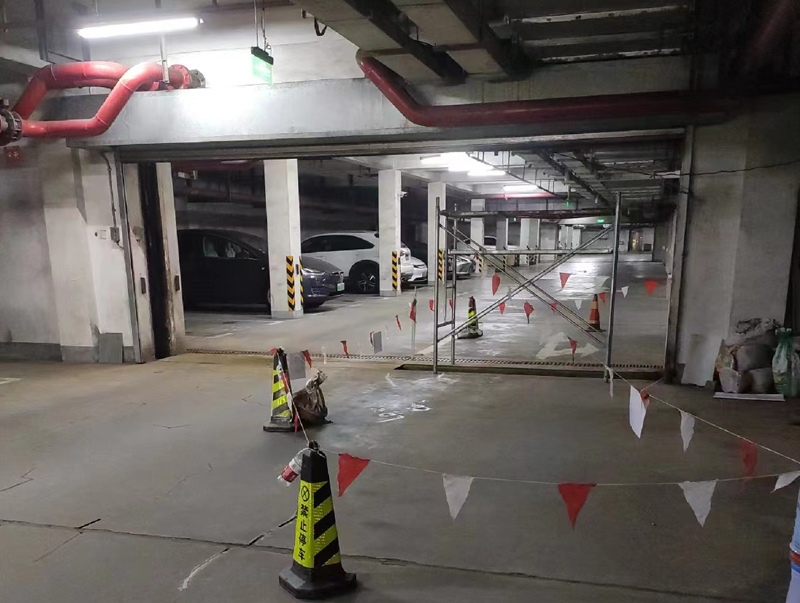

后澆帶是作用在不允許留設變形縫的工程部位。
具體構造做法——
第一步、底板混凝土
后澆帶部位施工完防水附加層,驗收合格通過后再進行防水層施工。在后澆帶二側設厚3mm寬300mm的鋼板止水帶。相鄰鋼板之間必須焊緊焊滿,鋼板U型口注意朝向,應在迎水面。上下鋼板止水帶安裝好鋼絲網片。底板混凝土澆筑前要對后澆帶鋼板止水帶進行隱蔽驗收。
第二步、清理后澆帶
清理后澆帶里面殘留的垃圾、后澆帶內積水予以抽除。
第三步、澆筑后澆帶混凝土
后澆帶混凝土澆筑前,將兩側混凝土表面的砂漿混凝土粒子、石子先清理剔除,表面鑿毛,用棉紗等浸水,濕潤24h以上。后澆帶混凝土應選用具有補償收縮作用的微膨脹混凝土來保證后澆帶的質量。
第四步、養護
混凝土澆筑后立即養護,養護時間不少于28d。
其做法中應明確以下幾點:
1.設置后澆帶一般在受力和變形較小的部位。
2.后澆帶的施工時間應在兩側混凝土齡期達到42d后。
3.后澆帶澆筑采用的是補償收縮混凝土,抗?jié)B和抗壓的等級不要低于兩側的混凝土。
4.后澆帶混凝土澆筑應一次性完成,不得留設施工縫。
5.后澆帶混凝土澆筑后養護要確保不少于28d的時間,并且養護要及時。
在后澆帶澆筑過程質量控制點有以下:
一、有關防水附加層、防水層的施工范圍和厚度;
二、鋼板止水帶的預埋;
三、底板后澆帶二側混凝土的清理;
四、后澆帶混凝土的施工質量;
五、后澆帶混凝土的養護。
銷售網絡
健全的銷售體系,完善的銷售服務網絡
售后服務
專心專注,是我們對您的承諾
客戶交流
任何建議及意見請立即聯系我們
人力資源
強大的技術團隊,期待與您共贏共利
Copyright ? 2020 版權所有 :鷹隆實業發展(上海)有限公司 備案號:滬ICP備2023036738號-1滬公網安備31012002005874 網站地圖(百度 / 谷歌)
技術支持:上海鷹隆
